Niềm mong ước bấy lâu nay đã thỏa nỗi chờ mong : điện hạt nhân

91 Bài viết
20 Thành viên
275 Reactions
4,409 Lượt xem
friendship2k
(@friendship2k)
Trưởng thành
Được ưa thích
Trung lưu rank 2
Tài sản: 31647.98
Tham gia: 3 năm trước
Bài viết: 3343
Topic starter

Đã thấy tia hy vọng, mong sớm thành hiện thực.

https://vnexpress.net/chinh-phu-giao-bo-cong-thuong-nghien-cuu-phat-trien-dien-hat-nhan-4793116.html



Chính phủ giao Bộ Công Thương nghiên cứu điện hạt nhân của các nước, để đề xuất phát triển loại năng lượng này tại Việt Nam.

Tại thông báo kết luận của Thường trực Chính phủ về tháo gỡ khó khăn cho các dự án điện khí, gió ngoài khơi, Bộ Công Thương được giao rà soát tổng thể các nguồn điện trong Kế hoạch thực hiện Quy hoạch phát triển điện lực quốc gia đến 2030 (Quy hoạch điện VIII).

Theo Thường trực Chính phủ, Việt Nam định hướng chuyển nguồn năng lượng nền từ điện than sang điện khí, ưu tiên sản xuất trong nước để tăng trưởng đạt 12-15% mỗi năm, bảo đảm an ninh năng lượng quốc gia. Vì thế, ngoài các nguồn năng lượng hiện nay, Bộ Công Thương được giao nghiên cứu kinh nghiệm phát triển điện hạt nhân của các nước trên thế giới để đề xuất phát triển loại năng lượng này tại Việt Nam trong thời gian tới. Trên cơ sở đó, Chính phủ sẽ báo cáo Bộ Chính trị xem xét, quyết định.

Việc nghiên cứu phát triển điện hạt nhân có thể giúp bổ sung nguồn điện nền, giảm thiểu rủi ro về môi trường, theo kết luận của Chính phủ.

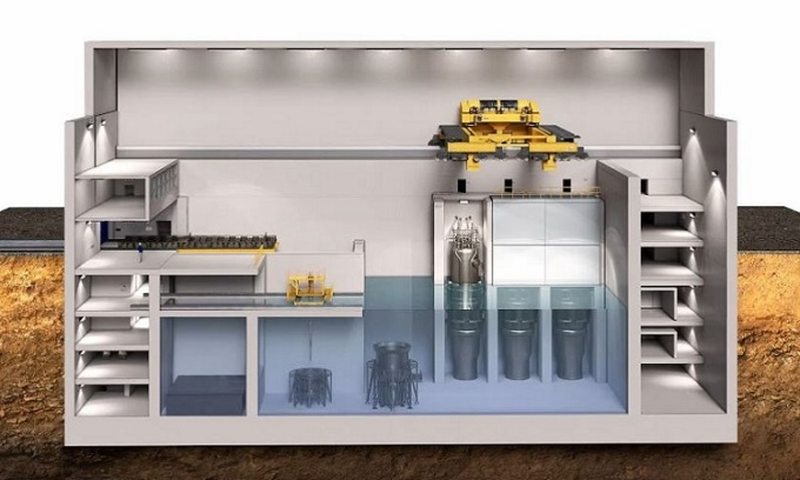

Mô phỏng lò phản ứng module cỡ nhỏ đặt trong bể chứa. Ảnh: NuScale

Phát triển điện hạt nhân hiện không được đề cập trong Quy hoạch điện VIII. Song, trong báo cáo gửi các bộ ngành đề nghị góp ý cho dự thảo sửa quy hoạch này, Bộ Công Thương có nhắc đến phát triển các nhà máy điện hạt nhân cỡ nhỏ (SMR).

Theo Bộ này, các lò phản ứng module nhỏ có công suất khoảng 300 MW mỗi tổ máy, bằng một phần ba công suất phát của các lò truyền thống. Các nhà máy này sản xuất lượng điện có hàm lượng carbon thấp, thời gian xây dựng ngắn (khoảng 24-36 tháng). Việc này sẽ giúp tăng hiệu quả của các nguồn điện tái tạo, góp phần chuyển đổi năng lượng sạch, giúp các quốc gia giải quyết mục tiêu phát triển bền vững.

32 quốc gia trên thế giới đang dùng nguồn năng lượng hạt nhân để phát điện. Mức này bằng 9,1% lượng điện năng của thế giới trong năm ngoái. Do đó, cơ quan này cho rằng "có thể xem xét" nghiên cứu phát triển năng lượng hạt nhân lò phản ứng cỡ nhỏ, gồm nhà máy điện hạt nhân nổi trong tương lai, tại Việt Nam.

Trước đây, Việt Nam từng tính xây dựng nhà máy điện hạt nhân tại Ninh Thuận, nhưng dự án này đã dừng theo quyết định tại Nghị quyết 31 năm 2016 của Quốc hội. Năm 2022, khi giám sát về việc thực hiện nghị quyết này của Quốc hội, Ủy ban Kinh tế từng đề xuất xem xét phát triển loại năng lượng này trên cơ sở đánh giá đầy đủ, khoa học, chính xác thực trạng và dự báo cung cầu năng lượng.

Tại dự thảo Luật Điện lực (sửa đổi) đang lấy ý kiến cũng đề cập tới phát triển điện hạt nhân. Theo đó, điện hạt nhân là một trong số loại năng lượng mới. Nhà nước độc quyền đầu tư xây dựng dự án điện loại này, bên cạnh các dự án nguồn, lưới điện khẩn cấp, điều độ hệ thống điện.

Theo Ủy ban Khoa học, Công nghệ và môi trường - cơ quan thẩm tra dự thảo Luật Điện lực (sửa đổi) - có ý kiến cho rằng Việt Nam có tiềm năng về phát triển điện hạt nhân và thời gian qua đã chuẩn bị bước đầu cơ bản. Trong bối cảnh thế giới đang quay trở lại đầu tư, việc phát triển nguồn năng lượng này trở nên quan trọng. Mặt khác, điện hạt nhân được xem là một phương án quan trọng để đảm bảo an ninh năng lượng và đạt mục tiêu net zero vào năm 2050, như cam kết của Chính phủ.

Tuy nhiên, thường trực Ủy ban cho rằng, quy định về điện hạt nhân trong dự thảo luật cần được nghiên cứu kỹ lưỡng. Các quy định nguyên tắc về loại nguồn điện này cần được dẫn chiếu tới Luật Năng lượng nguyên tử. Bên cạnh đó, cơ quan soạn thảo cũng cần cung cấp căn cứ chính trị, cơ sở khoa học, công nghệ và kỹ thuật để hỗ trợ triển khai các dự án điện hạt nhân.





49ctt, Laii, Hai Hoa and 1 people reacted
Trích dẫn
Salut
(@salut)
Trưởng thành
Được ưa thích
Veni, vidi, vici Salut
Trung lưu rank 2
Tài sản: 40596.83
Tham gia: 3 năm trước
Bài viết: 2990


Theo như các cụ thảo luận trên đây thì dường như điện hạt nhân mới là loại điện thân thiện với môi trường nhất so với các loại điện khác?



Hai Hoa, Leo77, friendship2k and 1 people reacted
Trả lờiTrích dẫn
friendship2k
(@friendship2k)
Trưởng thành
Được ưa thích
Trung lưu rank 2
Tài sản: 31647.98
Tham gia: 3 năm trước
Bài viết: 3343
Topic starter

Đăng bởi: @salut

Theo như các cụ thảo luận trên đây thì dường như điện hạt nhân mới là loại điện thân thiện với môi trường nhất so với các loại điện khác?

Theo em nó chính là loại điện xanh, xanh hơn cả mấy loại điện phải gió, điện mặt mẹt mà hiện nay đang được quảng cáo rầm rộ.

Mặt mạnh hơn hẳn các loại khác của nó ở tính ổn định và an ninh năng lượng. Ít phụ thuộc vào các biến động như thời tiết, nguyên liệu đầu vào, ...





Big bang, Hai Hoa, Leo77 and 3 people reacted
Trả lờiTrích dẫn
Ktqsminh
(@ktqsminh)
Trưởng thành
Được ưa thích
Trung lưu rank 2
Tài sản: 34700.1
Tham gia: 3 năm trước
Bài viết: 1778


Big bang, Hai Hoa, friendship2k and 2 people reacted
Trả lờiTrích dẫn
phuongminha6
(@phuongminha6)
Trung niên
Được ưa thích
Trung lưu rank 2
Tài sản: 38104.19
Tham gia: 3 năm trước
Bài viết: 5799


Big bang, Hai Hoa, CyborgX and 1 people reacted
Trả lờiTrích dẫn
phuongminha6
(@phuongminha6)
Trung niên
Được ưa thích
Trung lưu rank 2
Tài sản: 38104.19
Tham gia: 3 năm trước
Bài viết: 5799


Qua điều tra, Cơ quan an ninh xác định, ông Hoàng Quốc Vượng, Thứ trưởng Bộ Công Thương, được giao phụ trách Cục Điện lực và Năng lượng tái tạo, trực tiếp chỉ đạo tham mưu xây dựng dự thảo Quyết định số 13/2020/QĐ-TTg.

Quá trình thực hiện, ông Vượng biết rõ chủ trương, chỉ đạo của Thủ tướng Chính phủ nhằm hỗ trợ tỉnh Ninh Thuận “các dự án điện mặt trời nối lưới và hạ tầng đấu nối công suất 2.000 MW được chấp thuận triển khai". Tuy nhiên, ông Vượng đã chỉ đạo Cục Điện lực và Năng lượng tái tạo dự thảo Quyết định số 13/2020/QĐ-TTg theo hướng "mở rộng diện đối tượng được hưởng giá điện ưu đãi" thành "các dự án được phê duyệt bổ sung sẽ được hưởng giá điện ưu đãi".

Theo cơ quan điều tra, chỉ đạo trên của ông Vượng là trái với Nghị quyết số 115/NQ-CP và chỉ đạo của Thủ tướng Chính phủ.

Đáng chú ý, ngoài phạm trong xây dựng dự thảo Quyết định số 13/2020/QĐ-TTg, cựu Thứ trưởng Hoàng Quốc Vượng còn bị cáo buộc "có động cơ vụ lợi", tạo cơ chế cho dự án Nhà máy điện mặt trời Trung Nam - Thuận Nam.

Cụ thể, ông Vượng lợi dụng chức vụ quyền hạn đã thống nhất chủ trương đề xuất cho dự án được phê duyệt bổ sung quy hoạch; đồng thời, “cố ý” xin cơ chế giá 9,35 UScents/kWh cho dự án vượt phạm vi Thủ tướng Chính phủ cho phép... Sự "cố ý" của ông Vượng tạo điều kiện cho nhà máy Điện mặt trời Trung Nam - Thuận Nam được vào diện được hưởng giá điện ưu đãi.

Dù sau đó, Thủ tướng chỉ đạo yêu cầu Bộ Công Thương phải thực hiện nghiêm theo đúng nghị quyết nhưng ông Vượng "ngó lơ", dẫn đến thiệt hại 774 tỷ đồng cho EVN.

Khi bị điều tra, cựu Thứ trưởng Bộ Công thương khai nhận của Công ty CP Đầu tư Xây dựng Trung Nam 1,5 tỷ đồng.

Ban đầu, CQĐT xác định tổng số tiền thiệt hại tính đến thời điểm tháng 1-2023 là 774 tỷ đồng. Tuy nhiên, tại kết luận điều tra bổ sung vừa ban hành, CQĐT xác định số thiệt hại là hơn 900 tỷ đồng.

Mời các cụ ghé trang trại nhà em :
https://otonet.fun/forums/postid/7861/



diquaxom, Big bang, Hai Hoa and 2 people reacted
Trả lờiTrích dẫn
phuongminha6
(@phuongminha6)
Trung niên
Được ưa thích
Trung lưu rank 2
Tài sản: 38104.19
Tham gia: 3 năm trước
Bài viết: 5799


Đám NLTT teilon bỏ chạy



Gã khổng lồ năng lượng Enel sắp rút khỏi Việt Nam?

Tập đoàn năng lượng Enel (Italia) - một trong những tập đoàn năng lượng lớn nhất thế giới có khả năng sẽ rời khỏi thị trường năng lượng tái tạo Việt Nam trong thời gian sắp tới. Thông tin này vừa được hãng tin Reuters tiết lộ.

Động thái này của Enel tiếp nối sau quyết định tương tự của các công ty châu Âu khác như Equinor và Orsted, nhấn mạnh thêm về khó khăn trong việc phát triển năng lượng tái tạo tại Việt Nam.




Mời các cụ ghé trang trại nhà em :
https://otonet.fun/forums/postid/7861/



Trả lờiTrích dẫn
friendship2k
(@friendship2k)
Trưởng thành
Được ưa thích
Trung lưu rank 2
Tài sản: 31647.98
Tham gia: 3 năm trước
Bài viết: 3343
Topic starter

Đường đi tới điện hạt nhân của Việt Nam thật lắm truân chuyên.

https://nangluongvietnam.vn/niem-hy-vong-dien-hat-nhan-viet-nam-ky-1-boi-canh-va-thong-tin-lien-quan-31792.html

Niềm hy vọng điện hạt nhân Việt Nam [kỳ 1]: Bối cảnh và thông tin liên quan

 - Trong chuyên đề “Điện hạt nhân Việt Nam - Những niềm hy vọng” của Giáo sư Pierre Darriulat - Nhà vật lý hàng đầu quốc tế, Viện sĩ Viện Hàn lâm Khoa học Pháp (giai đoạn 1986 - 1998) sẽ nhắc lại thông tin liên quan về các dự án điện hạt nhân ở Ninh Thuận, cũng như bối cảnh phát triển, ứng dụng công nghệ hạt nhân của Việt Nam và mô tả những tiến bộ đạt được trong thiết kế các lò phản ứng mô-đun nhỏ (SMR). Sau khi đề cập khá chi tiết về công nghệ SMR, tác giả lập luận rằng: “Đây có thể là một cơ hội rất hấp dẫn cho tương lai năng lượng Việt Nam”.



KỲ 1: BỐI CẢNH PHÁT TRIỂN, ỨNG DỤNG CÔNG NGHỆ HẠT NHÂN CỦA VIỆT NAM VÀ THÔNG TIN LIÊN QUAN VỀ CÁC DỰ ÁN ĐIỆN HẠT NHÂN NINH THUẬN

Việt Nam đã cân nhắc nghiêm túc việc khai thác năng lượng hạt nhân từ năm 1996, đặc biệt vào năm 2011, Nga và Nhật Bản đồng ý tài trợ, xây dựng các nhà máy điện hạt nhân với tổng công suất 2,4 tỷ Watt (2.400 MW) dự kiến đưa vào vận hành năm 2020. Nhưng vào tháng 11/2016, kế hoạch này đã bị hủy bỏ để việc sản xuất điện trong nước chủ yếu dựa vào than đá và khí đốt. Nhu cầu sử dụng điện trong nước vẫn tăng đều, gần 10% mỗi năm, cùng với nhu cầu chuyển đổi chính sách năng lượng do cạn kiệt nguồn tài nguyên hóa thạch, áp lực toàn cầu ủng hộ quá trình khử carbon, thúc đẩy nhu cầu tái thiết chính sách năng lượng hạt nhân như một thành phần quan trọng trong chính sách năng lượng của đất nước.

1. Tổ chức tổng thể:

Có ba lĩnh vực chính trong hoạt động sử dụng hạt nhân của con người: Sản xuất vũ khí hạt nhân, xây dựng, vận hành các nhà máy điện hạt nhân và sử dụng phóng xạ ứng dụng trong công nghiệp, y tế. Việt Nam hiện chỉ hỗ trợ, duy trì và phát triển chuyên môn trong lĩnh vực ứng dụng phóng xạ hạt nhân.

Ba đơn vị lớn liên quan đến hạt nhân nằm dưới sự kiểm soát của Bộ Khoa học và Công nghệ (Bộ KH&CN - MOST) là Cục Năng lượng Nguyên tử Việt Nam (VAEA), Viện Năng lượng Nguyên tử Việt Nam (VINATOM) và Cục An toàn Bức xạ và Hạt nhân (VARANS). VAEA là cơ quan tư vấn, hỗ trợ Bộ KH&CN quản lý các vấn đề về chính sách hạt nhân.

VARANS đóng vai trò chủ đạo trong lĩnh vực an toàn. Năm 2015, VARANS ký thỏa thuận với công ty GEH của Nhật Bản về đào tạo và phát triển nguồn nhân lực trong lĩnh vực phân tích an toàn hạt nhân cho lò phản ứng nước sôi.

VINATOM, còn gọi là VAEI, chịu trách nhiệm quan trọng trong hai lĩnh vực: Đồng vị phóng xạ và năng lượng hạt nhân. Trong khuôn khổ chức năng của mình, VINATOM giám sát các hoạt động của Viện Khoa học và Kỹ thuật Hạt nhân (INST), Viện Công nghệ Xạ hiếm (ITRRE), Viện Nghiên cứu Hạt nhân Đà Lạt (DNRI) và Trung tâm Đào tạo Hạt nhân (NTC).

Ngoài nhiều công việc liên quan đến khoa học và kỹ thuật bức xạ cũng như vật lý hạt nhân, INST thực hiện nghiên cứu và phát triển (R&D) về công nghệ điện hạt nhân, đặc tính của neutron trong các lò phản ứng, chu trình nhiên liệu hạt nhân cho các lò phản ứng thế hệ mới, đánh giá, lựa chọn công nghệ nhà máy điện hạt nhân cho Việt Nam, cũng như tính toán hiệu năng cao trong nghiên cứu hạt nhân và lò phản ứng. Một trong những nhóm của họ đã thực hiện một nghiên cứu chi tiết về công nghệ và độ an toàn của các nhà máy điện hạt nhân nổi sử dụng các lò phản ứng mô-đun nhỏ (SMR)[1].

ITRRE có một trung tâm quản lý chất thải phóng xạ. DNRI quản lý và khai thác lò phản ứng nghiên cứu Đà Lạt - một hình mẫu về quản lý thành công mà tôi sẽ bình luận trong phần sau. Còn Trung tâm Đào tạo Hạt nhân tổ chức và điều phối các hoạt động đào tạo trong lĩnh vực khoa học, công nghệ hạt nhân.

Ngoài ra, Bộ Tài nguyên và Môi trường (MONRE) đóng vai trò xác định địa điểm có thể để xây dựng lò phản ứng hạt nhân, Cục Địa chất và Khoáng sản của MONRE đã tiến hành đánh giá trữ lượng uranium ở một số vùng trong cả nước.

Cuối cùng, Tập đoàn Điện lực Việt Nam (EVN) tuy được giao trọng trách lớn tại dự án Ninh Thuận, nhưng lại có ít kinh nghiệm, chuyên môn trong lĩnh vực nhà máy điện hạt nhân.

2. Một vài cột mốc quan trọng:

Năm 1995: Khẳng định điện hạt nhân sẽ được đưa vào sử dụng vào khoảng năm 2015, khi nhu cầu điện đạt hơn 100 tỷ kWh.

Tháng 2/2006: Nhà máy điện hạt nhân 2 tỷ Watt sẽ đi vào hoạt động vào năm 2020.

Tháng 8/2007: Chính phủ phê duyệt kế hoạch phát triển điện hạt nhân 2 tỷ Watt đến 2020 và tổng cộng 8 tỷ Watt đến 2025.

Giữa năm 2008: Luật chung về năng lượng hạt nhân mở ra cơ hội phát triển khung pháp lý và quy định toàn diện.

Tháng 7/2011: Quy hoạch tổng thể với các nhà máy điện hạt nhân Ninh Thuận 1 và 2, với tổng cộng 8 lò phản ứng loại 1 tỷ Watt, mỗi năm sẽ có một lò mới đi vào hoạt động từ 2020 đến 2027, sau đó là hai lò lớn hơn đến 2029. MOIT chịu trách nhiệm thực hiện dự án, MOST hỗ trợ chương trình bằng cách xây dựng quy hoạch và quy định tổng thể.

Tháng 1/2014: Việc phát triển điện hạt nhân bị trì hoãn tới bốn năm do không đạt được thống nhất trong đàm phán về công nghệ và tài chính. Trước đó, Việt Nam báo cáo rằng: Cơ quan Năng lượng Nguyên tử Quốc tế (IAEA) đã yêu cầu trì hoãn dự án một thời gian để có sự chuẩn bị đầy đủ hơn.

Tháng 2/2014: Công ty Việt Nam (Doosan Vina) nhận được chứng nhận của Hiệp hội Kĩ sư Cơ khí Hoa Kỳ (ASME) về sản xuất linh kiện hạt nhân.

Tháng 1/2015: VAEA thông báo tiếp tục trì hoãn dự án điện hạt nhân và việc xây dựng sẽ bắt đầu vào khoảng 2019.

Tháng 3/2016: Bản sửa đổi Quy hoạch phát triển điện lực quốc gia đến năm 2020 đề cập lò phản ứng đầu tiên sẽ được vận hành vào năm 2028, dự kiến đến năm 2030 đạt 4,6 tỷ Watt.

Tháng 11/2016: Nghị quyết của Quốc hội hoãn vô thời hạn kế hoạch xây dựng hai nhà máy điện hạt nhân.

Tháng 3/2022: Bộ Công Thương ban hành dự thảo kế hoạch phát triển đề xuất đưa SMR vào cơ cấu năng lượng của đất nước sau năm 2030.

Tháng 6/2022: Bộ Công Thương trình bày với Quốc hội rằng: Phát triển điện hạt nhân là xu hướng tất yếu đang diễn ra trên thế giới. Mặc dù cam kết tăng cường năng lực năng lượng tái tạo, nhưng đất nước sẽ thiếu “nguồn năng lượng ổn định”.

3. Dự án Ninh Thuận (2011 - 2016):

Hai lò phản ứng có tổng công suất 2 tỷ Watt tại Phước Dinh, phía Nam Ninh Thuận và một nhà máy với hai tổ máy 2 tỷ Watt ở Vĩnh Hải gần đó đã được đề xuất xây dựng. Dự kiến vào năm 2030 theo sau là 6 tỷ Watt nữa. Một kịch bản nhu cầu cao khác đề xuất đạt 8 tỷ Watt vào 2025 và 15 tỷ Watt (10% tổng số) vào 2030 đặt tại 8 địa điểm thuộc 5 tỉnh, xây dựng thêm 4 tổ máy tại hai địa điểm đầu tiên, sau đó là 6 tổ máy ở ba, hoặc bốn địa điểm trung tâm ở các tỉnh Quảng Ngãi, Bình Định và Phú Yên.

Từ 2011 đến 2015, nhiều liên hệ đã được thực hiện với Nga và Nhật Bản liên quan đến việc xây dựng các lò phản ứng Ninh Thuận, ở Phước Dinh với Nga và ở Vĩnh Hải (cách đó 20 km về phía Bắc) với Nhật Bản. Đối tác sẽ tài trợ 85% cho mỗi nhà máy này. Các lò phản ứng này lẽ ra là lò phản ứng nước áp lực được dự kiến xây dựng theo kiểu chìa khóa trao tay; các thỏa thuận đã được ký kết ở cấp liên chính phủ, hoặc giữa EVN với các tổ chức, công ty của Nga và Nhật Bản. Nhiều hạng mục đáng kể đã được thực hiện tại các địa điểm, chủ yếu ở Phước Dinh, trước khi dự án bị hoãn vô thời hạn (bao gồm việc di dời 2 làng, nâng cấp cơ sở vật chất hạ tầng).

Ngoài ra, trong cùng thời gian này, các hiệp định liên chính phủ về hợp tác hạt nhân đã được ký kết với Hàn Quốc, Pháp, Trung Quốc, Mỹ và Canada.

4. Câu chuyện thành công:

Được xây dựng vào năm 1980 và đưa vào hoạt động năm 1984 theo thỏa thuận hợp tác hạt nhân với Nga, lò phản ứng nghiên cứu Đà Lạt 500 kW đang hoạt động thuộc Viện Nghiên cứu Hạt nhân (Đà Lạt). Lò phản ứng này thay thế lò phản ứng trước đó của Mỹ bắt đầu hoạt động từ năm 1963, nhưng đã bị Mỹ tháo dỡ vào đầu những năm 1970. Năm 2007, Mỹ đã giúp chuyển đổi lò phản ứng Đà Lạt sang sử dụng nhiên liệu có độ giàu thấp. Lò được thiết kế để sản xuất đồng vị phóng xạ, phân tích kích hoạt neutron, nghiên cứu cơ bản và ứng dụng, cũng như giáo dục và đào tạo trong lĩnh vực hạt nhân.

Hơn bốn thập kỷ vận hành trơn tru, lò phản ứng đã hoàn thành tất cả các nhiệm vụ được thiết kế một cách thành công. Đặc biệt, lò đã được sử dụng hiệu quả để sản xuất nhiều loại đồng vị và dược phẩm phóng xạ cho các trung tâm y học hạt nhân, cũng như công nghiệp, nông nghiệp và thủy văn. Tại đây, phương pháp kết hợp kỹ thuật phân tích hạt nhân và hóa lý đã được phát triển để phân tích định lượng khoảng 70 nguyên tố và thành phần trong các mẫu khác nhau. Cạnh đó, các thí nghiệm trong lĩnh vực đo lường dữ liệu hạt nhân, chụp ảnh bức xạ neutron và nghiên cứu cấu trúc hạt nhân đã được thực hiện.

Lò phản ứng nghiên cứu Đà Lạt đóng vai trò quan trọng trong việc đào tạo nguồn nhân lực trên quy mô cả nước, từ sinh viên đại học đến các nhà khoa học, kỹ thuật viên và kỹ sư. Bắt đầu từ 2010, ROSATOM hợp tác với MOST để thành lập một Trung tâm (CNEST, năm 2011 đổi tên thành CNST, tên viết tắt từ tiếng Anh của Trung tâm Khoa học và Công nghệ Hạt nhân) dự kiến quản lý một lò phản ứng nghiên cứu nước áp lực 15 MW thay thế lò phản ứng Đà Lạt.

Hiện nay, người ta nói khá nhiều về công suất 10 triệu Watt (10 MW). Cụ thể, vào cuối tháng 9/2023, tại Đại hội đồng IAEA[2], Thứ trưởng Lê Xuân Định đã đại diện Bộ KH&CN tuyên bố rằng: “[…] Lò phản ứng nghiên cứu hạt nhân Đà Lạt đã đóng một vai trò then chốt trong tiến hành nghiên cứu khoa học, bồi dưỡng các chuyên gia lành nghề và sản xuất các dược phẩm phóng xạ thiết yếu, vừa để phục vụ nhu cầu trong nước vừa cung cấp cho nước khác.

Hiện nay, Việt Nam đang tích cực tham gia vào nỗ lực quan trọng xây dựng Trung tâm Nghiên cứu Khoa học và Công nghệ Hạt nhân, được trang bị lò phản ứng nghiên cứu với công suất trung bình 10 MW. Dự án có tầm nhìn xa này nhằm mục đích thay thế lò phản ứng hạt nhân Đà Lạt đã cũ, đảm bảo cam kết tiếp tục của Việt Nam trong việc khai thác năng lượng nguyên tử vì mục đích hòa bình nhằm thúc đẩy phát triển kinh tế, xã hội.

Việt Nam cảm ơn sự hỗ trợ của IAEA trong việc thực hiện dự án này, đặc biệt thông qua các dự án thúc đẩy Chương trình Phát triển An toàn Lò phản ứng. Việt Nam mong đợi sự hợp tác liên tục với IAEA (bao gồm tham vấn, phát triển nguồn nhân lực v.v…) để đảm bảo thực hiện thành công dự án quan trọng này. Hợp tác này sẽ đặc biệt quan trọng khi chúng tôi khởi động các hoạt động thiết yếu trong hai năm tới, bao gồm khảo sát và đánh giá địa điểm, cũng như báo cáo Nghiên cứu khả thi”.

Quả thực, nhu cầu thay thế lò phản ứng Đà Lạt đã trở nên cấp bách, như giáo sư Phạm Duy Hiển[3]- một trong những Viện trưởng thành công nhất của lò phản ứng này đã nhấn mạnh gần đây.

Lò phản ứng nghiên cứu không phải là lò phản ứng sản xuất điện, nhưng những kinh nghiệm, chuyên môn, kiến thức và sự quen thuộc với văn hóa vận hành lò được tích lũy ở Đà Lạt trong nhiều năm qua nên được các cơ quan chức năng Việt Nam đánh cao.

5. Ngày nay chúng ta đang ở đâu?

Năm 2014, có 344 sinh viên đại học và sau đại học của Việt Nam đã sang Nga học tập để chuẩn bị cho dự án Phước Dinh và 150 kỹ sư đã giúp xây dựng nhà máy hạt nhân Rostov. Đầu năm 2017, 28 người Việt Nam đã trở thành sinh viên quốc tế đầu tiên tốt nghiệp khóa học 6 năm về công nghệ hạt nhân tại Đại học Nghiên cứu Hạt nhân Quốc gia Nga. Cuối 2014, Đại học Bách khoa Hà Nội (HUST) và Đại học Điện lực đã ký thỏa thuận với GEH về hợp tác trong lĩnh vực kỹ thuật hạt nhân. Vào tháng 10/2015, một thỏa thuận khác đã được ký kết giữa GEH và VAEA nhằm nâng cao hiểu biết về công nghệ lò phản ứng nước nhẹ, cũng như quản lý dự án hạt nhân và đào tạo nhân viên. Tính đến nay đã hơn 10 năm, các công ty Nhật Bản như Toshiba và Hitachi đều hỗ trợ đào tạo về công nghệ điện hạt nhân tại HUST.

Hiện nay, sau khi hủy bỏ chương trình điện hạt nhân vào năm 2016, nguồn nhân lực có chuyên môn trong lĩnh vực nhà máy điện hạt nhân ở đâu? Khi cử thanh niên Việt Nam đi đào tạo ở nước ngoài ở những lĩnh vực mà đất nước không có cơ hội đào tạo phù hợp, cần giữ liên lạc chặt chẽ với họ trong thời gian họ ở nước ngoài, tạo cho họ những vị trí việc làm hấp dẫn khi trở về và phát triển cơ sở hạ tầng trong nước cho phép họ không chỉ duy trì mà còn phát triển tài năng và kiến thức chuyên môn thu được khi học ở nước ngoài. Không làm như vậy sẽ dẫn đến chảy máu chất xám, đồng nghĩa với việc lãng phí nguồn lực lớn, biến sự đầu tư đó thành một khoản đầu tư vô ích. Thật không may, Việt Nam lại có tiếng không tốt trong lĩnh vực này, ít nhất là theo những gì tôi biết về những lĩnh vực mà tôi quen thuộc.

Trong trường hợp hiện tại, hầu hết những người đã được đào tạo tại Nga trong khuôn khổ dự án Ninh Thuận đều không duy trì được sự kết nối với công nghệ điện hạt nhân; nguồn chính các nhà khoa học, kỹ sư duy trì kiến thức và chuyên môn trong lĩnh vực này là tại INST, với một nhóm khoảng hơn chục người.



Kỳ tới: Lò phản ứng mô-đun nhỏ (SMR) - Niềm hy vọng của Việt Nam

TÁC GIẢ: GIÁO SƯ PIERRE DARRIULAT

BIÊN DỊCH: PHẠM NGỌC DIỆP

NGUỒN: TIASANG

Chú thích:

1. https://vinatom.gov.vn/en/study-on-technology-and-safety-of-floating-nuclear-power-plants-using-small-modular-reactors/

2. https://www.iaea.org/sites/default/files/23/09/viet-nam-gc67.pdf

3. https://tienphong.vn/nganh-hat-nhan-truoc-van-hoi-co-lo-phan-ung-moi-manh-hon-han-lo-da-lat-post1301289.tpo

4. https://www.globaltimes.cn/page/202309/1297689.shtml

5. https://rosatom-asia.com/press-centre/news/rosatom-obtained-a-license-for-the-first-land-based-smr-in-russia/

6. https://en.evn.com.vn/d6/news/Minister-of-Industry-and-Trade-clarifies-concerns-of-National-Assemblys-members-about-transitional-renewable-energy-projects-66-163-3532.aspx

7. https://vietnamnews.vn/opinion/1250817/nuclear-power-might-be-the-answer-to-clean-energy-demand.html

8. https://en.vietnamplus.vn/ministry-proposes-developing-nuclear-power-on-small-scale/223522.vnp

9. https://www-ns.iaea.org/downloads/ni/safety_convention/7th-review-meeting/vietnam_nr-7th-rm.pdf





diquaxom, Hai Hoa, Salut and 2 people reacted
Trả lờiTrích dẫn
quangsot
(@quangsot-2-2-2-2-2-2-2-2-2-2-2-2-2-2)
Lão niên
Cú nhóm giường bệnh
Được ưa thích
Khá giả rank 1
Tài sản: 177292.42
Tham gia: 3 năm trước
Bài viết: 10145


Đăng bởi: @phuongminha6

Bắt đầu hiến tế bọn NLTT



https://cafef.vn/huong-gia-uu-dai-935-uscents-kwh-thay-vi-gia-709-uscents-kwh-nha-may-dien-cua-trung-nam-group-gay-thiet-hai-cho-evn-hon-900-ty-dong-188240915080837478.chn

Ngoài một loạt cá nhân, đơn vị liên quan, trong Kết luận điều tra bổ sung vụ án hình sự “Lợi dụng chức vụ, quyền hạn trong khi thi hành công vụ; Thiếu trách nhiệm gây hậu quả nghiêm trọng” xảy ra tại Bộ Công thương và các tỉnh, thành vào ngày 6/9 vừa qua, Cơ quan ANĐT Bộ Công an đã chỉ rõ sai phạm nghiêm trọng xảy ra tại Dự án nhà máy điện mặt trời Lộc Ninh 3 ở huyện Lộc Ninh, tỉnh Bình Phước…

https://otonet.fun/forums/phap-luat/co-quan-andt-ket-luan-ve-sai-pham-nghiem-trong-tai-du-an-nha-may-dien-mat-troi-loc-ninh-3/#post-193746





Big bang, Hai Hoa, Salut and 2 people reacted
Trả lờiTrích dẫn
 uman
(@uman)
Lão niên
Được ưa thích
Mắt thấy tay sờ Uman
Trung lưu rank 2
Tài sản: 41693.57
Tham gia: 3 năm trước
Bài viết: 8704


Em đã từng bước đi trên đỉnh lò phản ứng hạt nhân đang hoạt động trong nhà máy. Nhưng là ở nước ngoài.

Từng nằm trong số đi học để về đào tạo lại đội ngũ làm điện hạt nhân, rồi về nhà nghe tin dự án xếp xó vào lúc cuối đời công tác của mình. Đã gần một giáp rồi.

Đời người được mấy cái mười năm hay một giáp ấy?



rach, diquaxom, Ngo rung and 10 people reacted
Trả lờiTrích dẫn
Salut
(@salut)
Trưởng thành
Được ưa thích
Veni, vidi, vici Salut
Trung lưu rank 2
Tài sản: 40596.83
Tham gia: 3 năm trước
Bài viết: 2990


Đăng bởi: @uman

Em đã từng bước đi trên đỉnh lò phản ứng hạt nhân đang hoạt động trong nhà máy. Nhưng là ở nước ngoài.

Từng nằm trong số đi học để về đào tạo lại đội ngũ làm điện hạt nhân, rồi về nhà nghe tin dự án xếp xó vào lúc cuối đời công tác của mình. Đã gần một giáp rồi.

Đời người được mấy cái mười năm hay một giáp ấy?

Cụ có thể phân tích một vài lý do khiến dự án bị trì hoãn không ạ?





Trả lờiTrích dẫn
phuongminha6
(@phuongminha6)
Trung niên
Được ưa thích
Trung lưu rank 2
Tài sản: 38104.19
Tham gia: 3 năm trước
Bài viết: 5799


Đăng bởi: @salut

Đăng bởi: @uman

Em đã từng bước đi trên đỉnh lò phản ứng hạt nhân đang hoạt động trong nhà máy. Nhưng là ở nước ngoài.

Từng nằm trong số đi học để về đào tạo lại đội ngũ làm điện hạt nhân, rồi về nhà nghe tin dự án xếp xó vào lúc cuối đời công tác của mình. Đã gần một giáp rồi.

Đời người được mấy cái mười năm hay một giáp ấy?

Cụ có thể phân tích một vài lý do khiến dự án bị trì hoãn không ạ?





Chín chị là chính





Mời các cụ ghé trang trại nhà em :
https://otonet.fun/forums/postid/7861/



diquaxom, Vịt xanh, Big bang and 3 people reacted
Trả lờiTrích dẫn
(@vinhhq-205)
Thiếu niên
Cư dân
Tài sản: 2282.73
Tham gia: 3 năm trước
Bài viết: 158


https://most.gov.vn/vn/tin-tuc/24708/hien-thuc-hoa-tiem-nang-hop-tac-trong-linh-vuc-nang-luong-nguyen-tu-giua-viet-nam---lien-bang-nga.aspx

Những đề xuất trong chuyến năm của TT NGa đang được nghiên cứu, thảo luận thực chất. Hi vọng sớm có bước tiến thực sự.



Big bang, Hai Hoa, Salut and 1 people reacted
Trả lờiTrích dẫn
(@hatam)
Trưởng thành
Được ưa thích
Trung lưu rank 2
Tài sản: 32295.5
Tham gia: 3 năm trước
Bài viết: 1305


Đăng bởi: @uman

Em đã từng bước đi trên đỉnh lò phản ứng hạt nhân đang hoạt động trong nhà máy. Nhưng là ở nước ngoài.

Từng nằm trong số đi học để về đào tạo lại đội ngũ làm điện hạt nhân, rồi về nhà nghe tin dự án xếp xó vào lúc cuối đời công tác của mình. Đã gần một giáp rồi.

Đời người được mấy cái mười năm hay một giáp ấy?

Nếu thời gian ngắn tới tiếp tục làm các Dự án Trung tâm điện lực hạt nhân với vài nhà máy NPP, có lẽ chọn công nghệ và vốn Nga là hợp lý nhất. Đồng thời phải nhanh tay, chọn lựa và tuyển dụng lại nguồn lực đã qua đào tạo nhiều năm về NPP những năm trước đó: như lớp tiến sĩ, kỹ sư, các nhà quản lý, nhân viên,... cho tái lập ngay các Ban QLDA Trung tâm điện lực hạt nhân, các đơn vị tổ chức tư vấn điện hạt nhân của VN.... bắt tay vào việc được rồi.

Còn xài vốn và công nghệ của hãng Nhật thì từ từ sẽ tính tiếp.





diquaxom, Big bang, Hai Hoa and 2 people reacted
Trả lờiTrích dẫn
(@cat63)
Nhi đồng
Cư dân
Tài sản: 2366.8
Tham gia: 3 năm trước
Bài viết: 38


Đăng bởi: @phuongminha6

Đăng bởi: @salut

Đăng bởi: @uman

Em đã từng bước đi trên đỉnh lò phản ứng hạt nhân đang hoạt động trong nhà máy. Nhưng là ở nước ngoài.

Từng nằm trong số đi học để về đào tạo lại đội ngũ làm điện hạt nhân, rồi về nhà nghe tin dự án xếp xó vào lúc cuối đời công tác của mình. Đã gần một giáp rồi.

Đời người được mấy cái mười năm hay một giáp ấy?

Cụ có thể phân tích một vài lý do khiến dự án bị trì hoãn không ạ?





Chín chị là chính





Bạn có thể cụ thể hơn chút đc ko? Sức ép từ đâu?

Tks nhiều!





Big bang, Hai Hoa and Salut reacted
Trả lờiTrích dẫn
